5月9日21點,隨著主控室接收“已完成廠區設備預防性試驗及架空線路檢修項目,升壓站已全部送電,請主控室再次確認后臺信號”的指令后,標志著光伏電站首次設備預防性試驗工作圓滿完成。
為扎實開展好此次春檢預防性試驗工作,澤霖公司提前安排部署,與試驗團隊對現場設備、線路勘察完后,制定了現場安全措施、組織措施和技術措施,明確工作任務、工作目標、落實了工作責任。還對現場安全監督人員進行了安全培訓,確保作業全過程有安全監督,為春檢工作安全有序開展保駕護航。

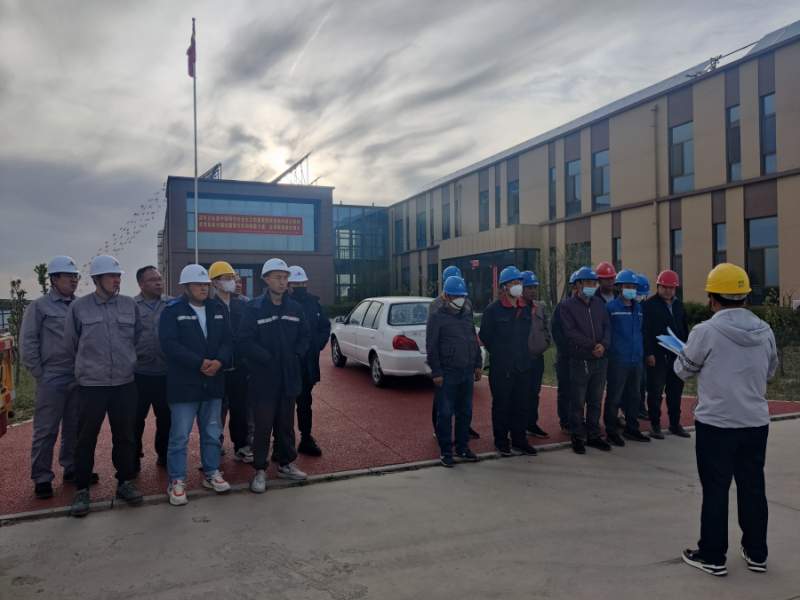

圖為班前會(huì )現場
為盡量減少發電量損失,避開發電高峰,此次春檢工作于5月5日19點正式開始,為期兩天。依照檢修計劃,升壓站停電完成后,經現場班前會(huì )對所有人員進行安全技術交底后,分四路對設備及線路開展檢修工作。此次春檢共完成箱變試驗36臺,分別對箱變進行了絕緣油試驗、絕緣電阻、耐壓試驗等;線路電桿檢修168桿,包含清理鳥窩、緊固螺栓、更換瓷瓶、緊固拉線等;送檢絕緣鞋、絕緣手套、拉閘桿、接地線等安全用具若干。
下一步,澤霖公司將繼續按照投資集團公司黨委的各項工作部署,不斷總結工作經驗,強化運維隊伍,完善工作流程,持續提升專業技能水平,為光伏電站提質增效,安全穩定運行不懈努力。
